红网时刻新闻10月14日讯(记者 任洁 通讯员 解紫薇 李元博)10月14日,记者从湖南省水运建设投资集团有限公司(以下简称“省水运投”)了解到,今年1至9月,省水运投所属的8个工程项目(含1个待建项目)累计完成投资19.99亿元,占年度计划的61.79%,各项目年度节点任务稳步落地,工程建设整体平稳受控。

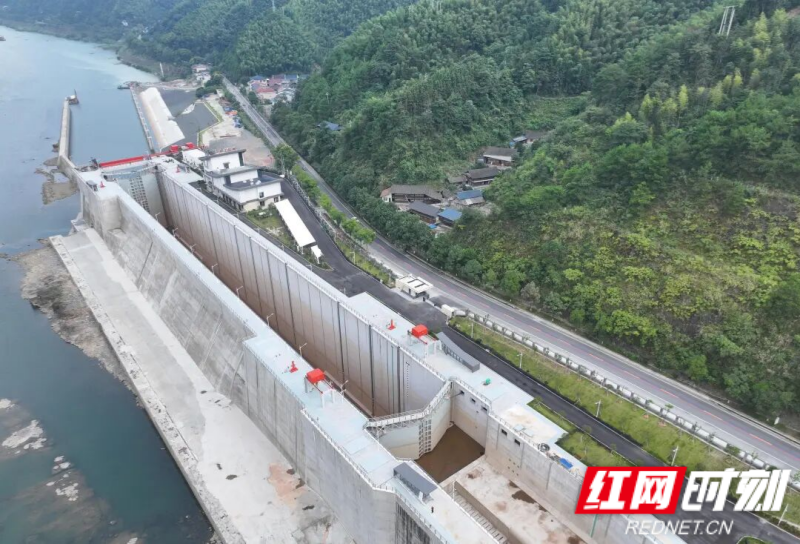

浯溪二线船闸。
湘江永州至衡阳三级航道三期项目中,浯溪二线船闸主体等4个单位工程已交工验收,正进行上游航道及引航道疏浚、围堰拆除;潇湘船闸主体等3个单位工程交工验收,同步完成护坡、绿化、场内道路围墙、宋家洲配套工程,以及电气控制系统安装和船闸有水调试。

湘江长沙综合枢纽三线船闸。
湘江长沙至城陵矶一级航道项目船闸主体混凝土浇筑量达23.5万方,上下游引航道疏浚、水泥搅拌桩、闸室墙后回填、下闸首人字门安装有序推进;长沙段、岳阳段航道疏浚及靠船墩、隔水墙桩基同步施工;船闸联调中心房建工程已竣工验收,桥梁防撞、人字门、工作船艇、航标制作按节点开展。

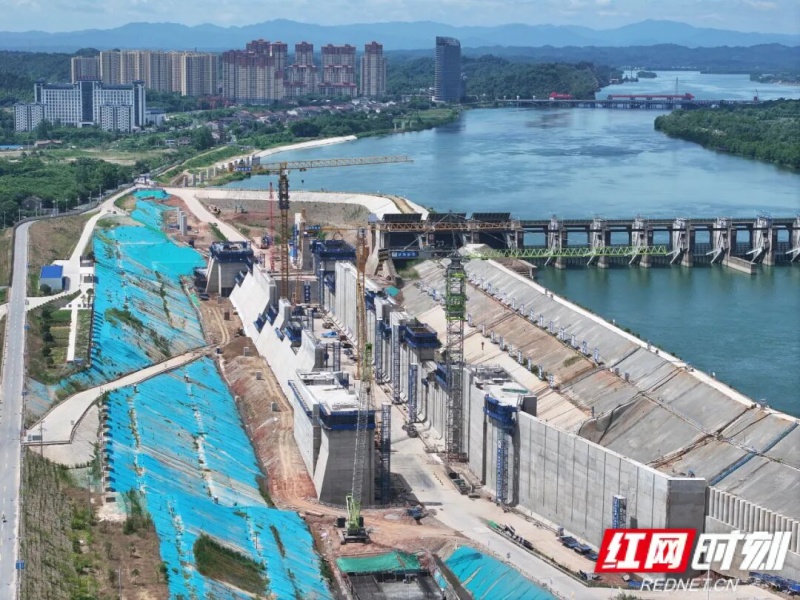

洪江船闸。
沅水洪江至辰溪航道项目完成上游引航道重力坝围堰拆除、膜袋混凝土施工,建成安江防洪锚地及洪江、铜湾船闸上游待闸锚地,铜湾航道站房完工;坝顶公路桥钻孔桩、系梁、盖梁等构件陆续浇筑。

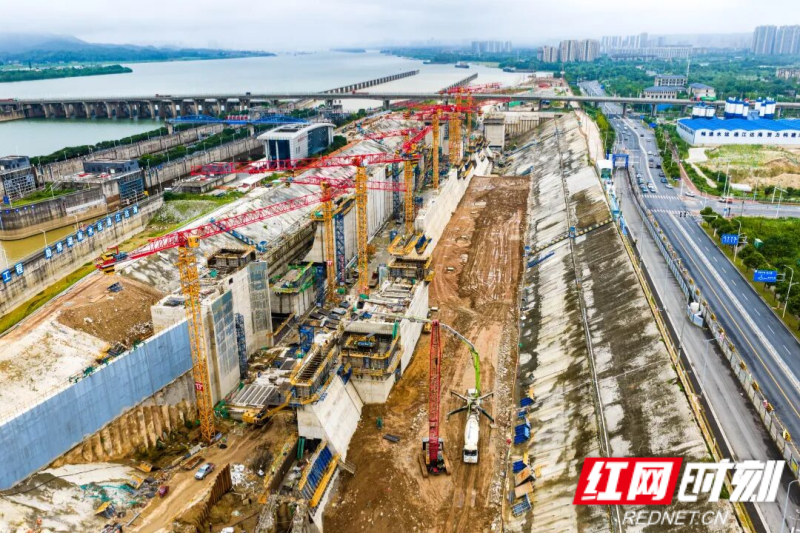

沅水桃源枢纽二线船闸。
沅水桃源枢纽二线船闸在上下游引航道等部位完成桩基施工65根、土石方开挖20万方、船闸主体混凝土浇筑25.4万方,下闸首人字门底枢及蘑菇头安装到位;配套桥梁工程桩基、承台、预制梁等持续施工。
资水益阳至芦林潭二级航道项目累计疏浚航道138.5万方、岸上开挖11万方、水泥土搅拌桩建设5.32万米;桥梁防撞加固、助航标志基础建设、白马寺航道站房主体框架、移堤及地基处理同步实施,船艇建造整体进度达64%。
澧资航道白沙至甘溪港三级航道项目第一批施工图已获批,第二批已上报进入审查阶段;甘溪港大桥主墩墩身完成25%。
据悉,截至今年9月底,省水运投所辖的6个梯级8线船闸安全稳定运行,累计开闸4500闸次,过闸船舶达14174艘,货物通过量达1874.95万吨,同比上涨8.83%;过闸船舶总吨达2548.24万,同比上涨11.71%,完成年度目标的87.86%。
